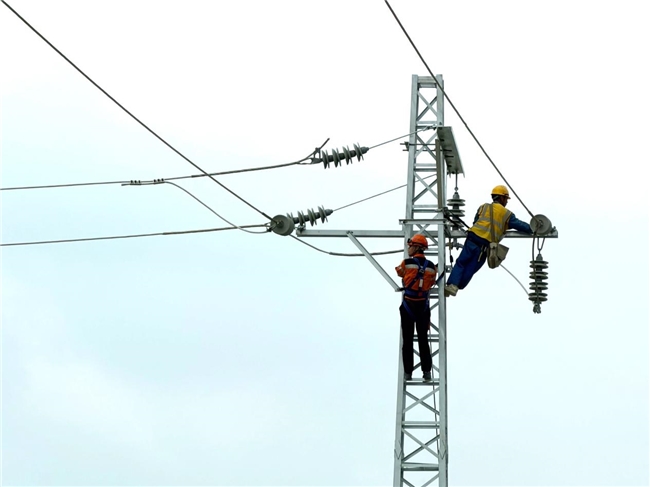

7月17日,合肥动车所相关工程顺利完成全线送电,肥东联络线、合肥动车所及动车走行线接触网全部带电运行,供电系统一次投运成功。作为运营接管单位,中国中铁电气化局运管公司上海维管处合肥维管段坚持提前介入、深度参与,全程参与工程建设、验收及设备确认工作。工程攻坚高峰期,现场同步投入施工作业人员100人,划分20个专业验收班组。为后续联调联试及开通运营提供了可靠供电保障。

自今年5月起,合肥维管段有序开展三轮全覆盖平推验收,从全面照图验收到缺陷整治复验,逐杆逐线核查施工工艺和设备安装质量。针对验收排查出的与设计安装标准不符合、设备调整类缺陷,实行“一处一策、当日整改、次日复核”机制,确保所有隐患不留死角。
7月16日,完成全线冷滑检测,累计排查设备、线路缺陷千余处,影响送电缺陷已经全部整改清零。7月17日,完成全线绝缘测试及供电臂冲击试验,一次性成功送电。7月18日,按计划组织全线热滑试验,全面校验供电运行稳定性。
本次送电范围涵盖肥东联络线、合肥动车所扩建工程、合肥动车走行线三大板块,配套1座开闭所、6条供电臂,实现两路进线、六路馈出供电模式。全线接触网主线架设接触悬挂91条公里,同步敷设回流线18.3条公里、供电线15.7条公里。验收接触网支柱1080根,硬横梁44组、软横跨110组,标准化腕臂1065组;现场验收隔离开关49台、避雷器29台,各类供电、绝缘配套设备高标准验收齐全,完整搭建起枢纽动车组运行供电网络。
随着接触网全线送电成功,肥东联络线、罗岗线路所及合肥动车所全部具备联调联试条件,标志着合肥铁路枢纽能力释放迈出关键一步。在这一重要节点背后,合肥维管段充分发挥专业技术优势,全力保障供电系统安全可靠运行。

作为京港高铁合安段和合新高铁合泗段的重要配套工程,本次投用的合肥动车所设置了多条存车线及检修线路,是安徽省内规模最大的动车运用所,未来将大幅提升区域动车组停放和检修养护能力。与此同时,肥东联络线与动车走行线的贯通供电,打通了合肥站、合肥西站、肥东站之间的动车周转通道,有效分流了枢纽客运车流,进一步完善了合肥铁路枢纽路网运输功能。

下一步,合肥维管段将持续总结新线建设配合和运营接管经验,不断提升新线验收、接管和运维保障能力,扎实做好设备监护和运行维护工作,全力保障合肥铁路枢纽供电系统安全稳定运行,为区域铁路运输能力提升和公司高质量发展贡献运管力量。(王龙飞)
